СГК показала, как работает бригада на капитальном ремонте котла - условия непростые

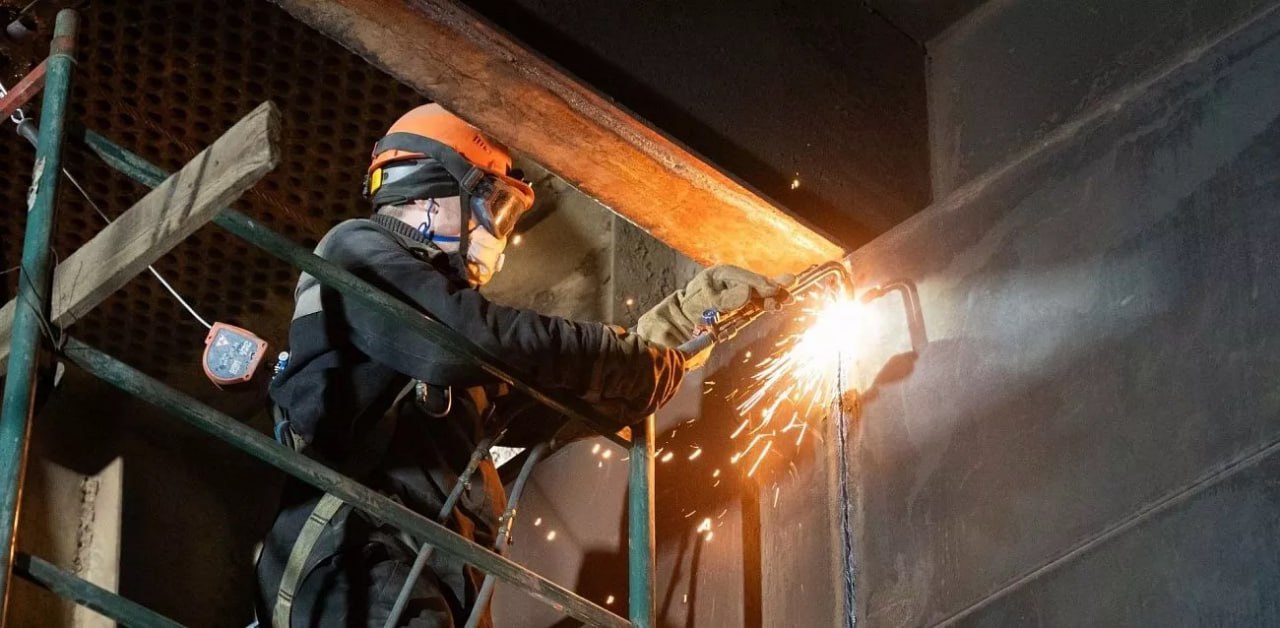

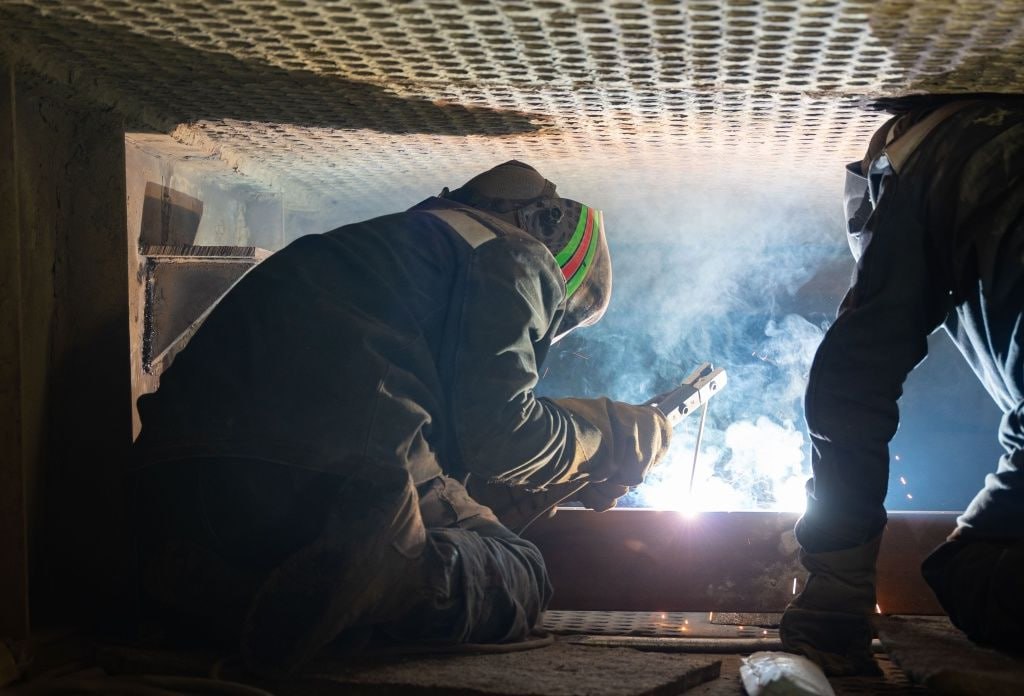

Сейчас на Новосибирской ТЭЦ-3 идет капремонт котлоагрегата №10. Бригады ведут работы по замене 12 кубов воздухоподогревателя общим весом порядка 43 тонн.

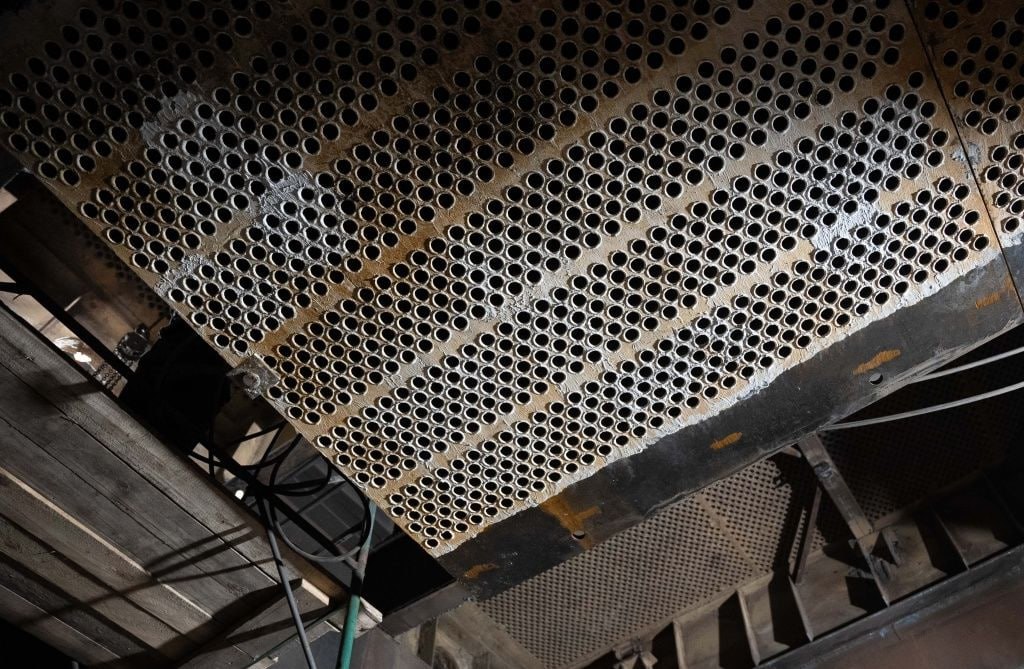

Воздухоподогреватель использует тепло уходящих газов для нагрева воздуха, поступающего в топку, тем самым обеспечивая качественное сгорание топлива.
Работы завершат в апреле 2026 года Замена поверхностей нагрева повысит КПД котлоагрегата и снизит расход топлива Общий объем вложений составит более 65 млн рублей.
Работы не повлияют на надежное тепло- и энергоснабжение жителей.
